您當前的位置:首頁 | 養護百科 | 正文混凝土養護施工工藝標準
混凝土養護施工工藝標準
一、砼養護施工工藝
1.1 砼養護施工工藝流程
見附錄施工工藝流程圖
1.2 砼養護施工工藝
1.2.1自然養護
a) 覆蓋澆水養護
根據外界氣溫在混凝土澆筑完后3~12小時內用草簾、蘆席、麻袋等適當材料將混凝土表面予以覆蓋,并經常澆水保持濕潤,大部分混凝土工程采用該種養護方法。
覆蓋澆水養護應符合以下規定: ?
? 混凝土的澆水養護時間,對采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥拌制的混凝土,不 得少于7天,對摻用緩凝型外加劑或有抗?jié)B性要求的混凝土,不得少于14天,當采用其他品種水泥時,混凝土的養護應根據所采用水泥的技術性能確定。 ?
? 澆水次數應根據能保持混凝土處于濕潤的狀態來確定。 ?
? 混凝土的養護用水與拌制水相同。 ?
? 當日平均氣溫低于5℃時,不得澆水。 ?
? 對大面積結構,如地坪、樓屋面板等可采用蓄水養護;對于貯水池一類工程可于拆除內模,混凝土 強度達到一定強度后注水養護;對于一些地下結構或基礎,可在其表面涂刷瀝青乳液或用土回填以代替灑水養護。
b) 塑料薄膜養護
將塑料薄膜直接覆蓋在混凝土構件上,使混凝土與空氣隔絕,水分不再被蒸發,采用雙層薄膜,下層用黑色,上層用透明的,四周必須壓嚴。該法優點是不必澆水,操作方便,能重復使用,能提高混凝土的早期強度,加速模具的周轉。
c) 薄膜養生液養護
將可成膜的溶液噴灑在混凝土表面上,溶液揮發后在混凝土表面凝結成一層薄膜,使混凝土表面與空氣隔絕,封閉混凝土中的水分不再被蒸發,而完成水化作用。適用于表面積大的混凝土施工或澆水養護困難的情況。

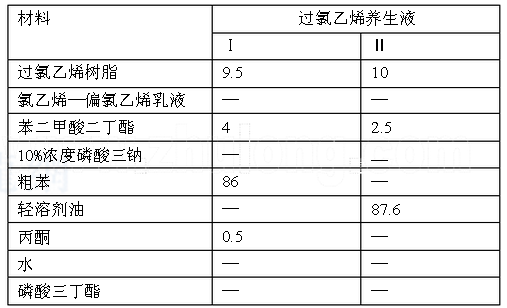

常用塑料薄膜養護劑有氯乙烯—乙烯養護劑和過氯乙烯樹脂塑料薄膜養護劑。前者為市售產品,后者為多種原料現用現配,配合比參考表如下:
上述兩配合比,可根據材料性質及噴灑工具作適當調整。苯二甲酸二丁酯用量夏季可酌量少加,冬季可多加;若粗苯和樹脂質量好,可以不加丙酮。
配置方法:配置前先檢查原材料質量,樹脂如受潮應先曬干,溶劑如水化,應以氫氧化鈉脫水后方可使用。盛放溶液的容器,應清潔,無銹污、鐵銹、積水等物,容器上應加蓋子,防止溶液蒸發。
按配合比先將溶劑倒入缸(桶)內,然后將過氯乙烯樹脂倒入溶劑內,邊加邊攪拌,加完后每隔半小時攪拌一次,直到樹脂完全溶解為止(如樹脂長時間不能溶解時,加入適量丙酮可加速溶解)。最后加入苯二甲酸二丁酯,邊加邊攪拌均勻,即可使用。配置過程中應特別注意防火,原料與成品分別存放。
噴灑工具及設備:高壓橡皮管一般采用氣焊割帶,安全閥采用解放牌汽車安全閥。
高壓容罐以鋼板焊接,噴具用噴漆槍或農藥噴槍。
薄膜的噴灑: ?
? 當空壓機工作壓力0.4~0.5N/mm2,容罐壓力0.2~0.3 N/mm2時,噴出來的溶液呈較好的霧狀,噴灑 速度較快,工效15~20m2/min。壓力過小不易形成霧狀,過大則會破壞混凝土表面,噴灑時以離混凝土表面50cm為宜。 ?
? 噴灑時間,應掌握混凝土水分蒸發情況,以混凝土表面不見浮水、手指輕按無手印時即可進行噴灑。 ?
? 溶液噴灑厚度以2.5m2/kg為宜,厚度要求均勻一致。 ?
? 噴完后,應將輸液管取下洗凈,防止管子堵塞和腐蝕。 ?
? 溶液噴灑后很快就形成薄膜,為達到養護目的,必須加強保護薄膜的完整性,不得有損壞、破裂, 禁止車輛行駛,硬質物品及工具等不得在混凝土表面拖拉撞擊,發現損壞應及時補噴塑料溶液。
1.2.2加熱養護
為了加快混凝土預制構件的強度增長速度,提高模具的周轉速度,預制構件常采用加熱養護方法。
a) 蒸汽養護
施工現場多采用地下的養護坑上覆蓋養護罩或簡易的帆布、油布。
蒸汽養護分為四個階段: ?
? 靜停階段,指混凝土澆筑完畢至升溫前在室溫下先放置一段時間,一般需2~6h。 ? ?
升溫階段,混凝土由原始溫度上升到恒溫階段。溫度急速上升,會使混凝土表面因體積膨脹太快而 產生裂縫。因此升溫速度必須控制好,一般為10~25℃/h(干硬性混凝土為35~40℃/h)。 ?
? 恒溫階段,是混凝土強度增長最快的階段。一般恒溫時間為5~8h,恒溫加熱階段應保持90%~100% 的相對濕度。恒溫的溫度應隨水泥品種不同而異,普通水泥的養護溫度不得超過80℃,礦渣水泥、火山灰水泥可提高到90~95℃。 ?
? 降溫階段,在此階段內,混凝土已經硬化,如降溫過快,混凝土?xí)a(chǎn)生表面裂縫,因此降溫速度應 予控制。一般情況下,構件厚度在10cm左右時,降溫速度每小時不大于20~30℃。
為避免由于蒸汽溫度驟然降溫而引起混凝土構件產生裂縫變形,必須嚴格控制升溫和降溫的速度。出槽的構件溫度與室外溫度相差不得大于40℃,當室外為負溫度時,不得大于20℃。
施工現場常采用的為坑式蒸氣養護,其構造見下圖,可間歇式生產,其設備簡單。
b) 太陽能養護
用透光材料搭設的養護棚(罩),直接利用太陽能加熱養護棚(罩)內的空氣,使棚內混凝土能在足夠的溫、濕度下進行養護,獲得早強。
現在常用的養護方法為棚罩式、覆蓋式等: ?
? 棚罩式養護是在混凝土構件上加蓋養護棚罩,棚罩的材料可用透明玻璃鋼、聚酯薄膜、聚乙烯薄膜 等。其中以透明玻璃鋼和透明塑料薄膜為佳,棚的形式有單坡、雙坡、拱型等,棚罩內的空腔不易過大,一般略大于混凝土構件即可。 ?
? 覆蓋式養護是在混凝土成型、表面略平后,其上覆蓋塑料薄膜進行養護,塑料薄膜為黑色,應采用 耐老化的,接縫應采用熱粘合,采用搭接時,搭接長度應大于30cm,覆蓋時應緊貼四周,用沙袋或其他重物壓緊蓋嚴,防止被風吹開。
1.2.3大體積砼養護
常用的養護方法是覆蓋養護,所用的材料最常見的是塑料薄膜布、油布。冬季必須搭棚養護,必要時進行加熱養護,同時必須設置測溫點,把溫差控制在25℃以內。
應根據氣候條件采取控溫措施,并按需要測定澆注后的混凝土表面和內部溫度,將溫差控制在設計要求的范圍以內,當設計無具體要求時,溫差應控制在25℃以內。根據大體積砼的平面尺寸、形狀和厚度,確定混凝土的測溫方案,合理布置大體積混凝土測溫點。測溫儀可采用普通溫度計,最好使用自動平衡測溫記錄儀(XQC-300型)。并在混凝土溫度應力的基礎上,計算出混凝土澆筑后,測溫開始時間和持續時間。全部測溫孔均應編號,并繪制布置圖。測溫孔應設在有代表性的結構部位和溫度變化大易冷卻的部位,孔深宜為10~15cm,也可為板厚的1/2或墻厚的1/2。測溫時,測溫儀應采取與外界氣溫隔離措施,并留置在測溫孔內不少于3分鐘。
1.2.4大模板工程砼養護
a) 常溫養護
常溫施工時,墻體拆模后應及時噴水養護,一晝夜至少養護三次以上,連續養護3d以上。
b) 冬期養護
主要采用綜合蓄熱法和電熱法兩種養護方法。
1.2.5特種混凝土養護
a) 防水混凝土
防水混凝土的養護對其抗?jié)B性能影響極大,特別是早期濕潤養護更為重要,一般在混凝土進入終凝(澆注后4~6h)即應覆蓋,澆水濕潤養護不少于14d。不宜用電熱法和蒸汽養護。
b) 耐酸混凝土:同普通砼養護。
c) 耐火混凝土 ?
? 水泥耐火混凝土澆筑后,宜在15~25℃的潮濕環境中養護,其中普通水泥耐火混凝土養護不少于7d,礦渣水泥耐火混凝土不少于14d,礬土水泥耐火混凝土一定要加強初期養護管理,養護時間不少于3d。 ?
? 水玻璃耐火混凝土在15~30℃的干燥環境中養護3d,烘干加熱,并需防止直接曝曬而脫水快,產生龜裂,一般為10~15d即可吊裝。 ?
? 水泥耐火混凝土在氣溫低于+7℃和水玻璃耐火混凝土在低于+10℃的條件下施工時,均應按冬期施工執行,并應遵守下列規定: ?
? 水泥耐火混凝土可采用蓄熱法或加熱法(電流加熱、蒸汽加熱等),加熱時普通水泥耐火混凝土和礦渣水泥耐火混凝土的溫度不得超過60℃,礬土水泥耐火混凝土不得超過30℃; ?
? 水玻璃耐火混凝土的加熱只許采用干熱方法,不得采用蒸養,加熱時混凝土的溫度不得超過60℃; ?
? 耐火混凝土中不得摻用化學促凝劑。 ?
? 用耐火混凝土澆筑的熱工設備,必須在混凝土強度達到設計強度的70%時,方準進行烘烤。烘烤溫度見下表一。
d) 抗油滲混凝土
抗油滲混凝土必須加強養護。冬季施工時,在混凝土澆搗完成后,要及時做好保溫措施;夏季施工時在混凝土澆搗整平12h后再進行澆水或灑水養護,養護期間混凝土表面不得脫水。養護期為14d。
e) 輕集料混凝土
采用自然養護時,脫模后應及時覆蓋,或噴水養護;用塑料薄膜覆蓋養護時,要保持密封;濕養護時間應遵守下列規定:用普通硅酸鹽水泥、硅酸鹽水泥、礦渣水泥拌制的及在施工中摻緩凝型外加劑的混凝土,養護時間不少于14d。
f) 特細紗混凝土
同普通砼養護。
1.3 冬季養護措施
1.3.2蓄熱法養護
將混凝土的組成材料進行加熱后再攪拌,在經過運輸、振搗后仍具有一定溫度,澆筑后的混凝土周圍用保溫材料嚴密覆蓋。適用于結構表面系數較小或氣溫不太低時。
應選用標號較高、水化熱較大的硅酸鹽水泥、普通硅酸鹽水泥或快硬硅酸鹽水泥。保溫層選用導熱系數小的材料。保溫層敷設后要注意防潮和防止透風,對于構件的邊棱、端部和凸角要特別加強保溫,其保溫厚度應增大到面部位的2~3倍。新澆混凝土與已硬化混凝土連接處,必要時采取局部加熱措施?;炷猎陴B(yǎng)護期間注意防風防失火。
1.3.2暖棚法養護
在構件或建筑物周圍搭起大棚,通過人工加熱使棚內空氣保持正溫,混凝土的澆注與養護均在棚內進行。適用于混凝土工程較為集中的區域,尤其適用于混凝土量較多的地下工程。
暖棚以腳手管為骨架,用塑料薄膜或帆布圍護,宜采用塑料薄膜。加熱用的能源為煤或焦炭,一般用生炭爐的方法使棚內的溫度保持正溫。
暖棚內應設置測溫點,且應選擇具有代表性位置進行布置,在離地面50cm高度處必須設點,每晝夜測溫不應少于4次。養護期間應測量棚內濕度,混凝土不得有失水現象,當有失水現象時,應及時采取增濕措施或在混凝土表面灑水養護。
1.3.3摻外加劑法
在冬期混凝土施工中摻入適量的外加劑,使混凝土強度迅速增長,在凍結前達到要求的臨界強度?;炷凉こ坛S迷鐝妱?、早強減水劑和摻氯鹽類防凍劑。在日最低氣溫為-5℃,混凝土采用一層塑料薄膜和兩層麻袋或草包等覆蓋養護時,可采用早強劑或早強減水劑代替防凍劑。在日最低溫度低于-5℃時,必須采用同樣保溫措施和摻加防凍劑。防凍劑的摻量,應根據其施工溫度,通過試驗確定。摻防凍劑混凝土的養護,應符合下列規定: ?
? 在負溫條件下養護,不得澆水,外露表面必須覆蓋。 ?
? 初期養護溫度不得低于防凍劑的規定溫度,否則應采取保溫措施。 ?
? 當混凝土溫度降到規定溫度以下時,混凝土強度必須達到3.5MPa。 ?
? 拆模后混凝土的表面溫度與環境溫度之差大于15℃時,應采用保溫材料覆蓋養護。
1.3.4綜合養護法
采用少量防凍劑與蓄熱保溫相結合,而不進行人工加熱的方法稱為綜合蓄熱法。在混凝土拌合物中摻有少量的防凍劑,原材料預先加熱,攪拌站和運輸工具都要適當保溫,拌合物澆筑后的溫度一般須達到10℃以上,當構件的斷面尺寸小于300mm時須達到13℃以上。通過蓄熱保溫或短期人工加熱,使混凝土經過1~1.5天后才冷卻至0℃,此時已凝結,然后逐漸與環境氣溫相平衡,由于防凍劑的作用,混凝土在負溫中繼續硬化。與其他加熱法相比,可以節約能耗。
適用于在日平均氣溫不低于-10℃或極端最低溫度不低于-16℃的條件下施工。
當采用綜合養護法時,必須進行工藝設計,具體步驟如下: ?
? 預測從混凝土澆筑之日起未來6天內的平均氣溫,作為工藝設計的依據; ?
? 選定拌制混凝土所用水泥的品種; ?

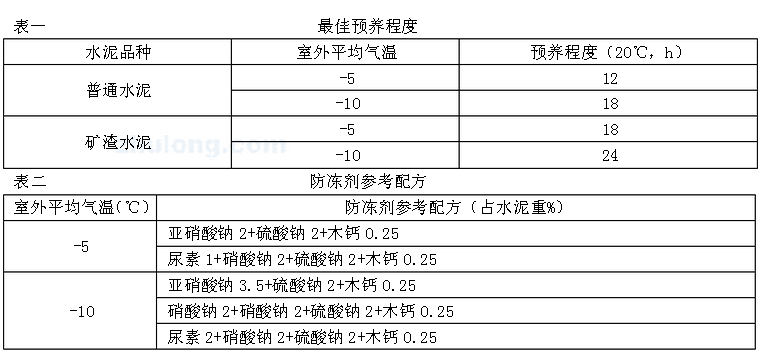

? 參考下表一選擇預養程度; ?
? 根據施工條件,先暫時設定混凝土澆注完畢時的溫度和保溫圍護層構造; ?
? 計算混凝土從澆注完畢時起至溫度降為0℃時止,這段冷卻過程的等效齡期; ?
? 如冷卻過程的等效齡期與所選預養程度相等,即可按設定的混凝土溫度與保溫構造施工。如冷卻過程的等效齡期與所選預養程度不符,則須重新設定再作計算; ?
? 如重新設定的混凝土溫度與保溫構造可以滿足預養程度的要求,即可按重新設定的參數施工。如在現實條件下無法滿足要求,則必須采用人工短時加熱的辦法來達到預養程度; ?
? 人工加熱的全過程,包括升溫、恒溫和溫度降至0℃前的整個養護過程,也需要計算出等效齡期,其值必須與所選預養程度相等; ?
? 參考下表二初步選定防凍劑配方,并通過試驗予以確定。
1.3.5電熱法養護
用電熱毯作為加熱元件,適用于以鋼模板澆注的構件,該法使用成本較高,現場很少采用。電熱毯由四層玻璃纖維布中間夾以電阻絲制成。制作時先將0.6mm鐵烙鋁合金電阻絲在適當直徑的石棉繩上纏繞成螺旋狀,按蛇型線路鋪設在玻璃纖維布上,電阻絲之間的檔距要均勻,轉角處避免死彎,經縫合固定。電熱毯根據鋼模板背后的區格大小確定,每塊大小略為300mm×400mm,電壓60V,功率每塊75W。
在鋼模板的區格內卡入電熱毯后,再覆蓋巖棉板作為保溫材料,外側用107膠粘貼水泥袋紙兩層擋風。在混凝土澆注前先通電將模板預熱,澆注過程中留出測溫孔,澆注后定期測溫并作好記錄,養護過程中根據混凝土溫度變化可短續送電。
對于大模板工程,澆筑砼前將水和砂子加熱,并摻入適量外加劑(氯化鈣1.5%,亞硝酸鈉1%和減水劑),使混凝土入模溫度保持在15℃以上,同時在大模板的背面敷設一層電熱毯,外敷保溫材料,利用電能加熱,形成熱夾層,使大模板具有傳熱和保溫兩種功能。在澆筑混凝土后,適時進行覆蓋,對外墻板縫進行封閉保溫,以確?;炷翉姸日T鲩L。對現澆墻體加熱時,由于墻體的頂部、底部以及與外墻相連處散熱較多,這些部位的電熱毯應雙面密布,中間部位可以較疏或交錯布置。
二、質量控制
a) 混凝土應在澆筑完畢以后的12h以內對混凝土加以覆蓋并保濕養護;
b) 混凝土澆水養護時間:采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣水泥拌制的混凝土,不得少于7d; 對摻用緩凝型外加劑或有抗?jié)B要求的混凝土,不得少于14d;
c) 澆水次數應能保證混凝土處于濕潤狀態;混凝土養護用水應與拌制用水相同;
d) 采用塑料布覆蓋養護的混凝土,其敞露的全部表面應覆蓋嚴密,并應保持塑料布內有凝結水;
e) 混凝土強度達到1.2N/mm2前,不得在其上踩踏或安裝模板及支架。
檢查數量:全數檢查。
檢驗方法:觀察,檢查施工記錄。
三、成品保護
a) 對框架結構的梁、柱用薄膜包裹,拐角采用木線條或角鋼等包裹;
對于重要的設備基礎,其四周拐角用角鋼包裹,防止被車輛或搬運材料時碰掉楞角,表面覆蓋薄膜,以防表面被砂漿、泥土等其它物品污染;
b) 對于小塊混凝土工程,其周圍用薄膜或彩條布覆蓋,做醒目標志或設防護區域;
c) 對所覆蓋的重要隱蔽工程其楞角必須用L30×3的角鋼包裹,防止因回填土造成破壞;
d) 混凝土完工后在養護過程中應進行遮蓋和攔擋,避免受侵害;
e) 成品保護必須設專人看護,養護用的材料如薄膜、彩條布等不得被破壞,其它工器具也要注意保護。
四、職業安全健康和環境措施

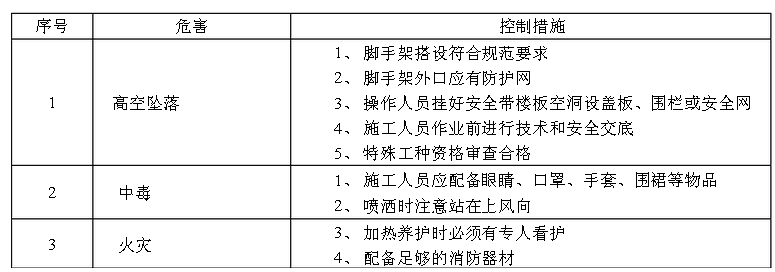

4.1 職業安全健康因素及控制措施

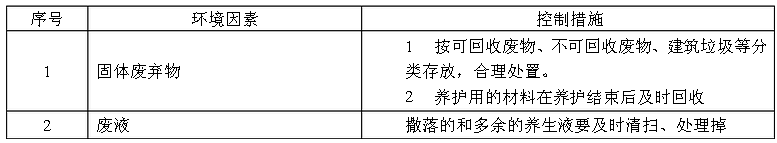

4.2 環境因素及控制措施
