您當前的位置:首頁 | 養護百科 | 正文現澆混凝土試驗構件施工工法
現澆混凝土試驗構件施工工法
一、質量目標
貫徹上級領導要求,提高混凝土的質量要求,即混凝土外觀色澤一致,平整光滑無明顯施工縫,棱角線平直,無色斑。蜂窩麻面面積不得超過該面積面積的0.5﹪。經過前期在試驗構件使用不同配合比、密封、養生方式及振搗工藝等的反復試驗總結及論證,力保在實際施工時澆筑成顏色一致,表面光滑,保證內實外美的砼,我標段將采用以下施工方案。
二、施工工藝流程和操作要點
2.1施工工藝流程
施工準備→鋼筋施工→模板施工→混凝土施工。
2.2 操作要點
2.2.1模板施工
1、模板施工前準備工作
1)、模板施工前要進行試拼裝,模板之間應平整、接縫嚴密。
2)、模板使用前要進行修整、拋光打磨、模板表面應處理至無浮銹、無油污、無浮塵、模板表面干燥,并涂刷專用托模劑,模板的脫模劑應采用同一品種,不得使用廢機油等油料,且不得污染鋼筋及混凝土的施工縫處。
3)、重復使用的模板和支架應經常檢查、維修。
4)、模板修正完畢后,存放要規范、相鄰模板間應支墊小方木,確保模板之間無碰撞。
2、模板安裝
1)、墩身模板在平整的拼裝面上完成拼裝,模板拼裝時螺栓均要擰緊,保證模板的整體性,使模板在澆注過程中不變形;
2)、模板安裝時橫豎向模板拼縫處粘貼泡沫密封條或粘貼雙面膠,填塞時確保膠條與模板面平齊;縫隙大處,增加膠條厚度或者用玻璃膠填塞;
3)、模板和支架結構的安裝、使用、拆卸、保養等應按照有關技術安全措施和 注意事項進行。
4)、質檢人員在模板安裝過程中隨安裝隨檢查,遇到問題隨時解決,將問題消滅在萌芽階段。
5)、模板安裝完畢后,應對其平面位置、頂部高程、節點連系及縱橫向穩定性進行檢查,合格后方可澆筑混凝土。澆筑時發現模板有超過允許偏差變形值的可能時,應及時糾正。
6)、模板檢校合格后,在模板四周采用砂漿封堵,保證模板無縫隙,防止漏漿現象。
7)、最終處理完畢后經自檢合格后,報監理工程師檢驗,合格后進行下道工序施工
8)、模板安裝的允許偏差(參照公路工程橋涵施工技術規范)
2.2.2、鋼筋加工
1)墩柱鋼筋下料依據設計圖紙
2)工程所用鋼筋必須滿足規范及設計要求。
3)鋼筋加工統一在預制廠進行加工,加工完畢后運至施工現場進行綁扎焊接。
4)鋼筋綁扎搭接長度不小于35d。
5)鋼筋焊接時,焊縫長度單面焊不小于10d,雙面焊不小于5d。
6)箍筋綁扎時,根據現場實際情況采取一定措施,防止變形。鋼筋綁扎完畢后,安裝混凝土墊塊,安裝位置及數量以能保證混凝土的保護層為準。
要清除鋼筋表面的銹蝕、灰塵、松散銹皮、油漆、油脂或其它雜質。
7)所有進場鋼筋均要待試驗合格后方可使用。
8)所有鋼筋要準確安設,當澆注砼時,用支撐將鋼筋牢固的固定。鋼筋應可靠地系緊在一起,不允許在澆筑砼時安設或插入鋼筋。
9)鋼筋的彎曲按圖紙所示的形狀進行彎曲,主鋼筋的彎曲及標準彎鉤應按圖紙及《道路工程制圖標準》(GB50162-92)的規定執行。

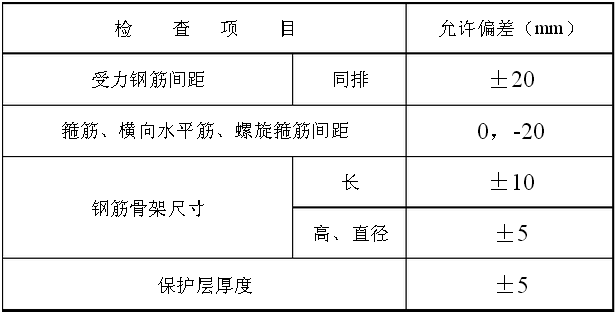

立柱鋼筋加工的允許偏差(參照公路工程橋涵施工技術規范):
2.2.3混凝土施工
混凝土施工工藝流程:混凝土拌合→混凝土運輸?shù)綀觥炷翝仓炷琳駬v→混凝土挫平→混凝土壓光→養護
1、混凝土拌合:

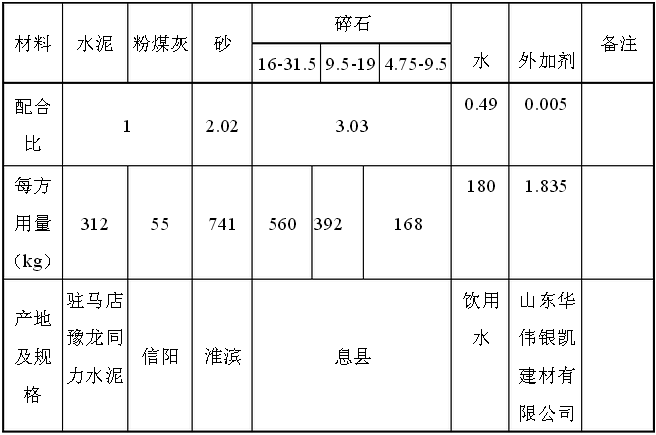

1)配合比
2)、砼開盤前實驗室專人負責檢測原材料的含水量,及時調整施工配合比,嚴格控制混凝土水灰比;
3)、混凝土的攪拌時間控制在110-120s,保證混凝土的和易性及流動性;
4)、開盤后第一盤混凝土就進行檢測坍落度檢測,若發現坍落度不符合規定要求,應及時調整;
2混凝土運輸:
1)、時間控制:結合混凝土拌合、運輸、檢驗、澆筑時間等因素,確定混凝土拌合車輛數量,保證混凝土澆筑連續性。
2)、運輸控制:在日曬、雨淋和寒冷天氣候?qū)炷临|(zhì)量有影響的時候,應對運輸車輛進行防護保障措施。
3)、混凝土到達現場后安排專業實驗人員,對每車混凝土的各項技術指標進行檢測,塌落度 控制在70—90mm,顏色要一致,不得有離析和泌水現象,檢驗合格后方可進行澆筑。
3、混凝土澆筑:
1)、澆筑混凝土之前對支架、模板、鋼筋和預埋件再次檢驗一次,并做好記錄,符合要求后方可澆筑。
2)澆筑時自高處向模板內傾卸混凝土?xí)r,為防止混凝土離析,高于2米的結構物通過串筒進行澆筑,在串筒出料口下面,混凝土堆積高度不高于1米。
3)、混凝土采用分層澆筑,澆筑砼前,先在模板底面澆筑2~3cm厚的同標號砂漿,澆注過程中嚴格控制分層厚度,混凝土分層為30cm,最厚位置不超過40cm。分層厚度利用粉筆或其它工具在模板上作好標記,派專人進行負責,一個下料點到位后,移至下一個下料點,依次進行,混凝土布料完成且平整后開始振搗。
4)、每個結構物澆筑區間的混凝土要在初凝時間之前保證連續澆筑,如必須中斷時,中斷時間不得超過混凝土從攪拌至澆筑完畢所允許的延續時間,且中斷時間不宜超過1h。 5)、澆筑混凝土?xí)r注意觀察,并填寫好混凝土施工記錄,發現異常情況及時處理。
4、混凝土振搗:
1)采用插入式振搗器振搗。振搗方法要求正確,不得漏振和過振。振搗順序,先從外圈振搗開始,然后再從內到外圈振搗,嚴格控制振搗時間和振搗棒插入下一層混凝土的深度,保證深度在10~15cm,振搗時間以混凝土翻漿不再下沉和表面無氣泡泛起為止,一般為20~30s左右分布間距30—40cm,振搗棒要快插慢提,先振搗邊緣混凝土,后振搗內側混凝土,嚴禁利用振搗棒對砼進行趕料布平。
3)、混凝土澆筑振搗完成后,先按標高刮平鏟除多余混凝土,在初凝前用木抹子搓平,同時用直尺檢查頂面平整度是否符合要求。
4)、待混凝土表面收水后,再用木抹子反復抹壓,閉合收水裂縫,最后用鐵抹壓光。工藝要求如下:第一遍抹壓:用木抹壓一遍,直到出漿為止;第二遍抹壓:當面層混凝土開始凝結,手用勁下按但不下陷時,用鐵抹進行第二遍抹壓,把凹坑、砂眼填實抹平,不得漏壓;
5、模板拆除與養生
1)、模板和支架的拆除應在混凝土強度達到2.5Mpa以上,以防破壞結構物棱角。模板拆除應遵循先支后拆、后支先拆的順序,拆時嚴禁拋扔。模板和支架拆除后,應維修整理,分類妥善存放。
2)、為避免形成和減小清水混凝土表面色差,混凝土早期硬化期間的養護十分重要。清水混凝土構筑物面層抹壓完待6~12小時后灑水養護,并用塑料薄膜覆蓋,在結構物立側模設計時有意識的使其略高于平面標高,這樣可以有效的存儲一定量的養護水,從而提高養護效率。模板拆除后其表面養護的遮蓋物不得直接用草墊或草包鋪蓋,以免造成永久性黃顏色污染,應采用塑料薄膜嚴密覆蓋養護(一定要嚴密,否則覆蓋不嚴的部位與覆蓋嚴密的部位色差嚴重);同時施工隊伍設立專人澆水養護,養護時間一般不得少于14天。
6、混凝土季節性施工措施 由于混凝土施工的特殊性,在負溫下施工,最終成型質量不易得到保證,要盡量避免,在雨季施工時要求注意以下幾個方面:
1)雨后,要通知攪拌站及時測定砂石含水率,調整混凝土配合比的加水量,嚴格控制坍落度,確?;炷翉?qiáng)度。
2)下雨時不得露天澆筑混凝土,開盤前要及時與氣象部門聯系,掌握天氣變化情況,避免突然遇雨影響混凝土澆筑。
3)在澆筑混凝土?xí)r,若突然遇雨,原則上小雨不停,大雨時在技術人員的指導下做好臨時施工縫,方可收工。雨后繼續施工時,對所留施工縫按要求進行技術處理后,再進行混凝土澆筑。
4)合模后如不能及時澆筑混凝土,為防止突然下雨模內積水,要在模板適 當位置預留排水孔,雨后及時清理模板內的殘余積水,以免影響混凝土質量。
7、混凝土構件成品保護措施
混凝土結構施工的最后環節、也是最重要的環節之一就是成品保護。施工中周轉材料的搬運、交叉作業、人為損壞等稍不注意就會損壞成品,造成混凝土難以彌補的飾面缺陷,同時鋼筋銹斑也是混凝土飾面的主要缺陷。為最大限度地消除和避免混凝土構件的污染和損壞,詳細制定的相關措施。
1)根據混凝土施工特點及設計要求,編制了構件成品保護措施,建立健全成品保護組織管理體系,明確責任分工,工程技術人員根據工程特點制定出《成品保護方案》。
2)成品保護實施“護”(成品看護)、“包”(包裹防污染)、“ 蓋”(表面覆蓋)、“封”(局部封閉、防損和污染)。對成品和半成品進行防護,形成工具化、制度化,由專門負責人經常巡視檢查,發現現有保護措施損壞的,要及時恢復。
三、 材料與設備
1、構件混凝土原材料選擇
原材料的控制是混凝土施工的重要組成部分,要求產品的質量波動性小, 材料均一性高,料源供應充足。
1)、水泥:
水泥的選定要求活性高,質量穩定,堿含量低,C3A含量少,適應性好,色澤均勻一致,活性高,強度富余量大。
2)、骨料
粗骨料選用原則:強度高、連續級配好,產地、規格一致,色澤均一; 細骨料選用原則:中粗砂,顏色一致,含泥量小于2.5%。 所有骨料均采取設備水洗
3)、摻合料:
摻入摻合料可改善混凝土的流動性和后期強度,宜選用細度按《粉煤灰混凝土應用技術規范》(GBJ146-90)規定Ⅱ級粉煤灰以上的產品,要求定供應廠商、定細度,且不得含有任何雜物。也可通過試驗選用由磨細活性粉煤灰和磨細礦粉 組成的復合礦粉作為摻合料。
4)、外加劑:
好的外加劑與水泥有良好的適應性,改善混凝土的孔隙結構,提高其密實度、耐久性等各項指標,并且現澆混凝土的坍落度有嚴格的控制要求,要求外加劑的減水效果要明顯,避免施工過程中坍落度損失過大。而構件混凝土對表面氣泡亦有嚴格的控制,要求外加劑能賦予混凝土良好的粘聚性和保水性,以保證混凝土在較長時間的振搗下不出現離析和泌水現象。同時要求外加劑也不能使混凝土拌合物粘度過大,造成氣泡排出困難。
5)、拌和水
采用自來水,要求潔凈、無腐蝕、無污染。
混凝土構件的澆筑是一項綜合性的施工技術,而原材料控制是最基礎的環節,直接影響著混凝土的成品質量。對于原材料由專人進行檢查驗收,對砂、石等骨料先目測檢驗,目測合格后再與試驗人員聯系,按照代表批量要求檢測材料的技術指標是否符合要求,要求廠家提供相應檢測報告,并做好復試。

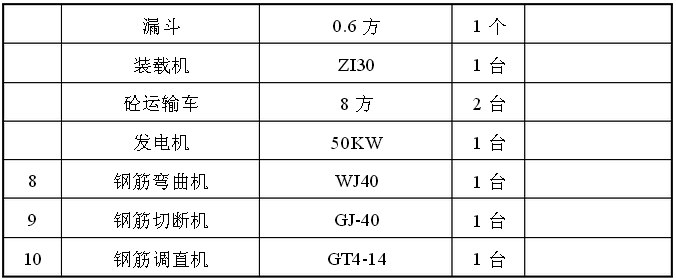

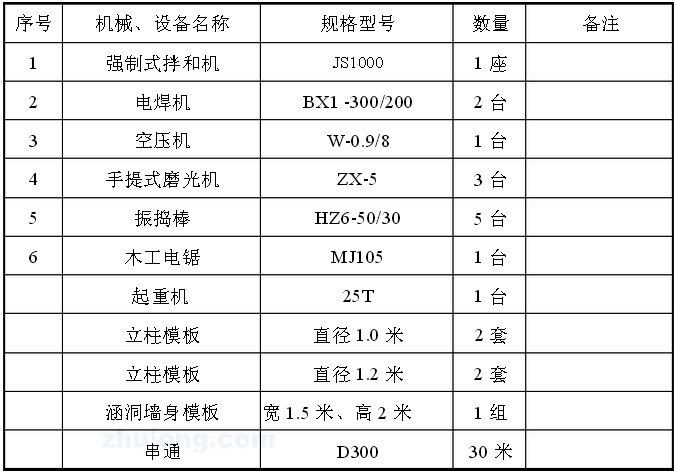

2、 機具設備使用:
四、施工組織人員
組長:項目總工,負責技術全面工作,技術指導及現場技術交底
施工現場負責人:全權負責現場管理及協調
總質檢:負責對整個過程全面質量監督
工程部:對技術交底落實到現場每個人
實驗室主任:對配比、坍落度、寒氣量全權負責
現場技術員:負責配合現場負責人、總工、工程部、質檢部搞好每道施工工序
拌合站負責人:對拌合站調試及砼拌和質量負責
模板負責人:對漏漿、爛根、固定等環節負責
混凝土負責人:對砼振搗厚度、間距、時間等負責
模板工:對模版安裝各個環節細致操作
砼振搗工班長:對振搗過程控制
養生及收尾:對澆注完后做好現場記錄及后期養護工作
五、 質量保證措施
1 、施工準備過程的質量控制
嚴格圖紙會審,積極主動地與設計進行協調和溝通與配合,以避免各專業的銜接不到位或矛盾的問題。為各班組提供充分詳細的施工依據,確保工程質量和進度。優化施工方案和合理安排施工程序,做好每道工序的質量標準和施工技術交底工作,搞好圖紙審查和技術培訓工作。
2 、鋼筋工程
鋼筋綁扎前的定位、放線、抄平都應按精度要求彈線;鋼筋的定位卡要嚴格控制加工制作精度,保護層的控制墊塊質量要嚴格;鋼筋連接要逐個接頭檢查做好標記?;炷翝仓^程中要派專人進行鋼筋位移的監控,發現問題馬上糾正。
3 、模板工程
選用高精度的模板加工機械,制定嚴格的模板加工質量控制標準,做好模板的受力計算,對變形進行嚴格控制,模板與已澆筑的混凝土結構要封閉嚴實防止漏漿。支撐模板的方木要求過刨?;炷撩媸褂玫哪0灞砻嬉笃秸饣?,任何部位不得有毛刺。
為保證模板的組合效果,弧形模板施工前要進行預拼,對拼裝后的模板表面平整度、截面尺寸、陰陽角、相鄰板面高低差以及對拉螺栓組合安裝情況進行校核,以保證模板質量,預拼后在模板背面編號,方便安裝。
模板拆除時,嚴格按照施工方案的拆除順序進行,并加強對面混凝土的保護,特別是對拉螺栓的保護。
4 、混凝土工程
混凝土的質量要嚴格從原材料的選用、外加劑的選用和試驗、脫模劑的選用、養護、澆筑工藝上采取嚴格的措施來保證?;炷恋脑牧辖y(tǒng)一品種、統一規格、 并有足夠儲量能夠滿足工程需求,配合比要根據澆筑溫度、砂石含水率等因素進行及時調整并保證計量準確。正式工程施工前必須制作樣板,符合要求后進行大面積施工。選擇好的振搗和高級抹灰工人,從下灰方式、振搗方式、振搗時間、養護措施等方面形成一套標準的、數據化的施工工藝。對清水混凝土的施工制定全過程的質量監控措施。
六、 安全措施
1、 建立安全生產管理制度,認真貫徹“安全第一、預防為主”的安全方針,工地實行安全值班制度,每項施工工序必須有詳細的技術、安全交底,簽字齊全,各作業隊必須設一名專職安全檢查員,協助項目部安全員的工作,嚴格貫徹各項生產管理制度和操作規程,做到只要有人施工就要有安全員在現場。隨時發現安全隱患,及時糾正改進。
2 、所有參施人員都必須進行進場前的安全教育,考試合格后方可施工,一線工人應掌握本工種操作技能,熟悉本工種安全技術操作規程,特種作業人員必須持證上崗,該復審的必須復審,佩帶相應的勞動保護用品。
3、 安全員每天檢查,發現問題及時糾正,總包項目部每周組織一次檢查,對查出的問題限時整改,做到定人、定時間、定措施,檢查有記錄。
4、 施工用電
1)、工地采用低壓照明,導線不得隨地拖拉或綁在架子上,電箱內開關及電器必須完整無損,接線正確。各類接觸裝置靈敏可靠,絕緣良好,無灰、無雜物、固定牢固。
2)、 各種電器設備有測試、檢測記錄,現場要達到三級配電、三級漏電保護,現場要有專人負責,各種制度要健全。
3)、 所有電器設備,一律安裝漏電保護器,設備和線路必須良好,各種電動設備必須接零、接地,開關箱與用電設備實行一機、一閘、一保險。
4)、 為了防止電氣火災的發生蔓延和進行有效補救,施工現場配備足夠的(1211)滅火器。
5、 其他安全注意事項
1)、 進行構件混凝土澆筑時,嚴禁操作人員不佩戴安全帶操作,吊斗出料口不能正對著人。
2)、 雨期施工時架子應做好防雷裝置,機電設備做好接零保護及漏電斷電保護裝置,大風天、雨天過后要對所有安全設施進行仔細檢查,清除隱患后方可繼續施工,雨天過后施工人員要穿好防滑鞋。
七、 環保措施
1、 成立施工環境衛生管理小組,在工程施工中嚴格遵守國家和地方政府下發的有關環境保護的法律、法規和規章,加強對施工燃油、工程材料、設備、廢水、生產生活垃圾、棄渣的控制和治理,遵守有防火及廢棄物處理的規章制度,做好交通環境疏導,充分滿足便民要求,隨時接受相關單位的監督檢查。
2、 加強對混凝土罐車操作人員的培訓及責任心教育,保證混凝土罐車平穩運行、協調一致,禁止高速運行。
4、 盡量選用高性能、低噪音、少污染的設備,采用機械化程度高的施工方式,減少使用污染排放高的各類車輛。
5、 嚴格按照防汛要求,設置連續、通暢的排水設施和其他應急設施,合理、節約使用水、電。大型照明燈須采用俯視角,避免光污染。
