解讀道路工程施工過程質量控制
一、準備工作
1.路基的復測與驗收:會同各方、重檢、對不合格路段進行處理
2.標準試驗:材料、配合比、強度、含水量、最大干密度
3.試驗路段:施工配合比、松鋪厚度、機械
4.擬定施工方案:先后層次,作業方式,施工工藝,設備配套等
二、施工過程質量控制

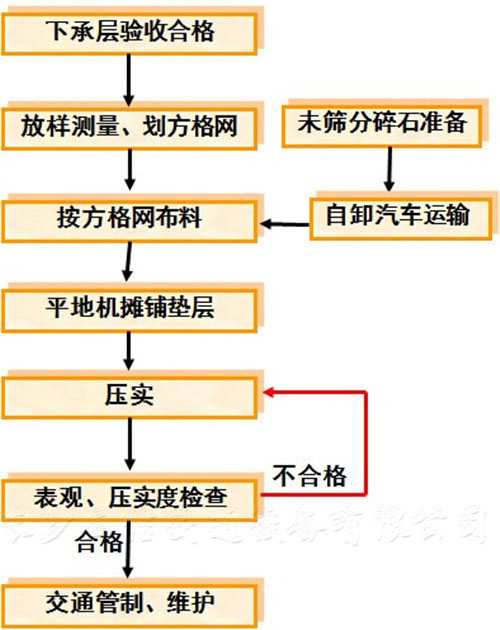

(一)碎石墊層施工工藝框圖
1.提前用石灰劃出方格網,創造有利施工條件。
2.嚴格控制原材料質量,碎石中不含粘土塊、植物等雜質。
3.施工現場樹立施工標識牌,做好交通管制。
4.現場專人及時檢測,保證各項指標合格。
5.精心組織,統一指揮,保證連續施工。

(二)底基層、基層施工工藝框圖
1.控制原材料質量,對每批材料進行檢測;
2.水泥穩定碎石底基層、基層料的施工配合比設計和拌和場混合料拌和質量的控制;
3.施工現場樹立施工標識牌,進行交通管制;
4.現場專人及時對壓實度進行檢測,對達不到要求壓實度的部位及時增加碾壓遍數,對粗集料集中和離析的部分,進行換填新拌混合料壓實處理,保證基層施工質量和各項指標合格;
5.攤鋪成型的上基層及時履蓋薄膜、灑水養生,養生期間禁止車輛通行;
6.精心組織,統一指揮,保證連續施工。

(三)透層、粘層施工工藝框圖
1.重點做好瀝青的配制,保證達到設計和規范的要求。
2.嚴格控制原材料質量及瀝青灑布量。
3.現場專人及時檢測各項指標合格。
4.做好天氣情況調查,雨天、潮濕和寒冷天氣停止施工。
5.精心組織,統一指揮,保證連續施工。

(四)下封層施工工藝框圖
1.重點做好瀝青的配制,保證達到設計和規范的要求
2.嚴格控制原材料質量及瀝青灑布量
3.現場專人及時檢測各項指標合格
4.做好天氣情況調查,雨天、潮濕和寒冷天氣停止施工
5.精心組織,統一指揮,保證連續施工

(五)瀝青砼下面層施工
1.重點做好配合比設計,保證級配在規范要求范圍內。
2.嚴格控制混合料的攪拌溫度,在運輸過程中采取保溫措施,在施工中注意碾壓溫度。
3.采用計量精度高的瀝青砼拌和機保證拌和質量。
4.采用自動找平攤鋪機保證攤鋪質量。
5.現場專人及時檢測標高、厚度、平整度保證成型后各項指標合格。
6.通過試驗段確定壓實機具數量及工藝,保證壓實到位。
7.精心組織,統一指揮,保證連續施工。

(六)瀝青砼中面層施工
1.重點做好配合比設計,保證級配在規范要求范圍內。
2.嚴格控制混合料的攪拌溫度,在運輸過程中采取保溫措施,在施工中注意碾壓溫度。
3.采用計量精度高的瀝青砼拌和機保證拌和質量。
4.采用自動找平攤鋪機保證攤鋪質量。
5.現場專人及時檢測標高、厚度、平整度保證成型后各項指標合格。
6.通過試驗段確定壓實機具數量及工藝,保證壓實到位。
7.精心組織,統一指揮,保證連續施工。
(七)瀝青砼上面層施工
1.重點做好配合比設計,保證級配在規范要求范圍內。
2.嚴格控制混合料攪拌溫度,在運輸過程中采取保溫措施,在施工中注意碾壓溫度。
3.采用計量精度高的瀝青砼拌和樓保證拌和質量。
4.采用自動找平攤鋪機保證攤鋪質量。
5.現場專人及時檢測標高、厚度、平整度保證成型后各項指標合格。
6.通過試驗段確定壓實機具數量及工藝,保證壓實到位。
7.精心組織,統一指揮,保證連續施工。

(八)水泥混凝土面層施工
1.重點做好配合比設計,保證級配在規范要求范圍內。嚴格控制混合料的攪拌時間,在運輸過程中注意防止漏漿和混凝土離析。
2.采用計量精度高的砼拌和樓保證拌和質量;嚴格控制鋼筋安放位置,滿足設計、規范要求。
3.滑模攤鋪機進行砼攤鋪,保證砼攤鋪質量。
4.現場專人及時檢測標高、厚度、平整度保證成型后各項指標合格。
5.精心組織,統一指揮,保證連續施工。
