您當前的位置:首頁 | 養護百科 | 正文水?穩?土?施?工?方?案
施工方案
1、水泥穩定土施工時,必須采用流水作業法,使各工序緊密銜接。特別是要盡量縮短從拌合到完成碾壓之間的延遲時間。所以在施工時應做延遲時間對強烈影響的試驗,以確定合適的延遲時間,并使此時水泥穩定土的強度仍能滿足設計要求。
水泥穩定土基層的施工方法采用中心站集中拌合法。
2、中心站集中拌和 (廠拌)法施工,水泥穩定土采用中心站用強制式拌和機、廠拌設備進行集中拌和,塑性指數小,含土量少的砂礫土、級配碎石、砂、石屑等集料也可以用自落式拌和機拌和。其施工方法與石灰穩定土廠拌法施工基本相同,不作贅述。但疵該注意的是:在攤鋪過程中,如中斷時間己超過2~3h,又末按橫向接縫萬法處理,則應將攤鋪機附近及其下面末經壓實的混合料鏟除,并將己碾壓密實且高程和平整度符合要求的末端挖成一橫向(與路線垂直)垂直向下的斷面,然后再攤鋪新的混合料。
3、養生及路緣處理
(1)養生
水泥穩定土基層每一段碾壓完成并經壓實度檢查合格后應立即開始養生,不應延誤。但如水泥穩定土分層施工時,下層水泥穩定土碾壓完后,過一天就可以鋪筑上層水泥穩定土,不需經過7d養生期。但在鋪筑土層穩定土之前,應始終保持下層表面濕潤。為增加上下層之間的粘結性,在鋪筑上層穩定土時,宜在下層表面撒少量水泥或水泥漿。此外,如水泥穩定土用作水泥混凝土路面板的基層,且面板是用小型機械施工的,則基層完成后不需養生就可鋪筑混凝土面層。
水泥穩定土基層養生方法如下:
(1)用不透水薄膜或濕砂進行養生。用砂覆蓋時,砂層厚7-IOcm,砂鋪勻后,應立即灑水,并保持在整個養生期間砂的潮濕狀態。也可以用潮濕的帆布、粗麻布、草簾或其他合適的材料覆蓋,但不得用濕粘土覆蓋。養生結束后,必須將覆蓋物清除千凈。
(2)可用酒水車經常灑水進行養生,每天灑水的次數應視氣候而定。整個養生期間應始終保持穩定土層表面潮濕,不應時干時濕。灑水后,應注意表層情況,必要時,用兩輪壓路機壓實。
養生期不宜少于7d,如養生期少于7d就己做上承層,則應注意勿使車輛通行。若養生期間未采用覆蓋等措施,除灑水車外,應封閉交通,若采用了覆蓋措施,不能封閉交通時,應限制重車通行,其他車輛的車速不得超過30km/h。
養生期結束后,應立即噴灑透層瀝青或做下封層,并在5-10d內鋪筑瀝青面層。在噴灑透層瀝青后,應撒布3-8mm或5-10n皿的小碎 (礫)石。如噴灑的透層瀝青能透入基層,且運料車輛和面層混合料攤鋪機在上行駛不破壞瀝青膜時,可以不撒小碎(礫)石。如面層為水泥混凝土時,也不宜讓基層長期暴曬開裂。
4、雨季施工
雨季填筑路堤,應做到隨挖、隨運、隨鋪、隨平整、隨壓實。每層填土表面應筑成2~4%的施工橫坡并保證表面有一定的平整度,以利排水,保證排水溝渠暢通,雨前和收工前應將鋪筑的松土碾壓密實。已遭雨水浸泡的填土應及時翻曬,待晾干后方可平整碾壓。
5、環保,安全
1.根據項目辦制定的《環境保護施工手冊》進行要求施工。
2.工人上班必須戴安全帽上崗,對于比較危險的地段設置警戒標志。
3.每個施工段設一名保通員,經理部設一名專職安全,保通員。

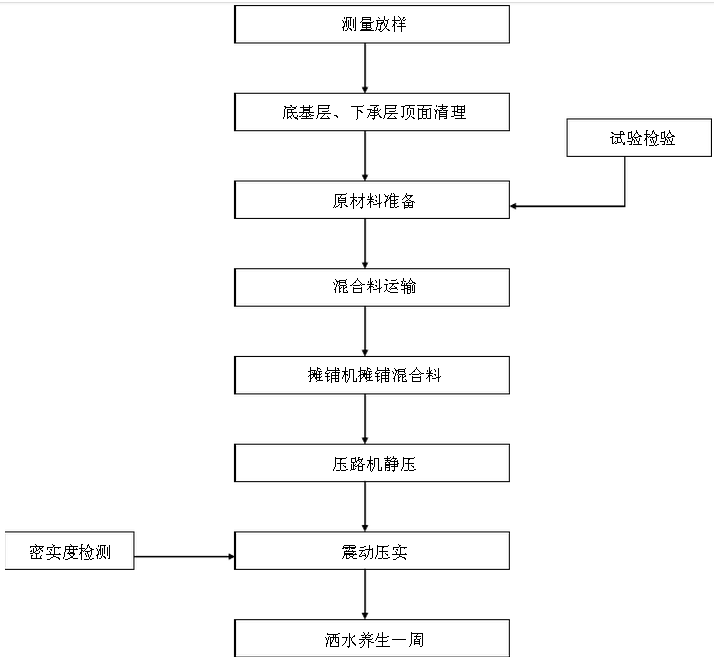

水泥穩定土基層施工工藝框圖
